    石雕文化
    分類

    花崗巖路緣石施工注意事項—龍創石雕

    日期: 21-03-23 16:51 瀏覽次數 :16

    路緣石情況

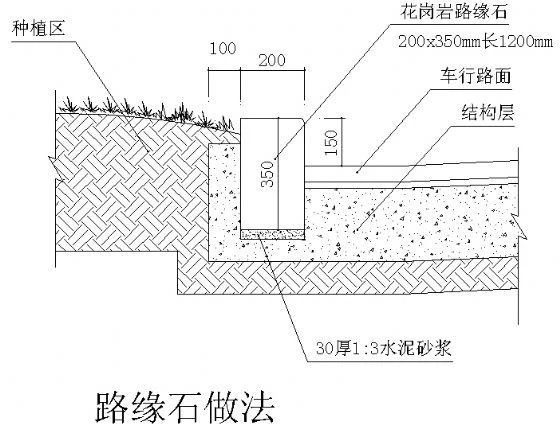

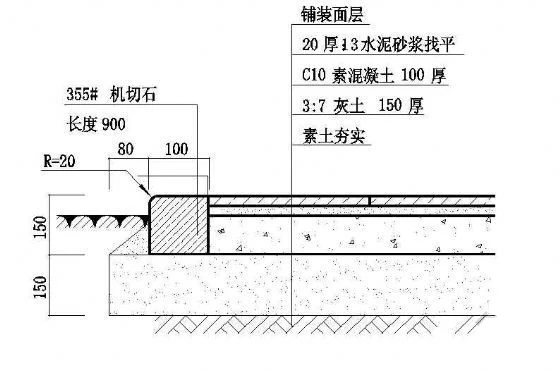

    設計圖紙:側、平石

    道路用側、平石均采用花崗巖石材的廠家成品。

    石材路緣石應石質一致,無裂紋和風化等現象。花崗巖保水極限抗壓強度應不小于100MPa,洛杉磯法磨耗率小于30%,狄法爾法磨耗率小于5%。石材路緣石的放射性水平應滿足放射性比活度CRae≤1000Bq/kg鐳當量濃度。

    側、平石施工

    路緣石應安砌穩固,做到線直、彎順、無折角,頂面應平整無錯牙,現具業主要求不得用水泥砂漿勾縫。

    路緣石必須在瀝青面層施工前安裝完畢同時在瀝青面層施工時加以保護,以防止污染。

    路緣石埋置后應將回填材料壓實或采取保護措施,防止面層施工時變形,嚴禁在各層瀝青面層鋪筑后再開挖面層埋設緣石。

    路緣石后背混凝土C20混凝土。


    主要施工方法

    1路緣石檢查

    花崗巖路緣石外觀實測項目

    序號

    項目

    允許偏差(mm)

    1

    缺棱

    1處

    長度不超過10mm(小于5mm不計)

    2

    缺角

    1處

    面積不超過5mm×2mm(小于2mm×2mm不計)

    3

    裂紋

    不得有

    /

    4

    色線

    1處

    長度不超過兩端順延至板邊總長度的1/10且小于40mm

    5

    色斑

    1處

    面積不超過20mm×30mm(小于15mm×15mm不計)

    6

    坑窩

    1處

    粗面板材的正面出現的坑窩

    7

    鋸痕

    不得有

    /

    8

    修補及粘貼

    不得有

    /

    9

    外形尺寸

    ±4

    ±1

    厚(高)

    ±2

    10

    對角線長度差

    ±4

    11

    外露面平整度

    2

    對運到施工現場的路緣石再次進行檢查,應輕拿輕放,避免損壞,強度不合格、色澤不一致、外觀尺寸誤差5mm、是否有缺棱、角、坑窩、裂紋、顏色不一致等現象,對檢驗不合格的一律不使用。

    2、測量放樣

    路緣石安裝前,應校核道路中線,測設路緣石安裝邊樁和高程控制樁,直線段樁距為10m,曲線段不大于5m,路口為1~5m。按照設計高程進行控制測量。

    3、路緣石運輸

    ⑴路緣石的運輸,要求廠方對路緣石塊與塊、層與層之間安設夾板,并且進行四角包裝,確保路緣石的完好。

    ⑵路緣石在經業主及監理批復的廠方進行加工制造。路緣石出廠時必須檢驗合格。運到施工現場后,材料質檢員按規范對其構件進行查收檢驗,及時抽樣送檢和見證取樣,并有質量合格證和質量檢驗報告。

    ⑶第一次運輸,由加工廠用叉車裝車,汽車運到現場人行步道的兩樹池間存放,并設安全提示標識。

    ⑷第二次運輸安裝前,使用小型叉車運到安裝地點間隔碼放,隨使用隨運輸。安裝后,剩余的路緣石及時運回人行步道指定地點,并用綠網苫蓋設安全提示標識。

    ⑸路緣石在運輸過程中,保證不碰撞輕拿輕放,避免損壞。運到施工現場的路緣石要及時安裝。

    ⑹異型緣石加工前,應根據設計圖紙上標注的各路口圓弧半徑數值與現場實際進行比對,如有誤差及時通知設計人員進行修改、復核后,統一歸納編號后提供給生產廠家,廠家據此加工。

    4、路緣石安裝

    ①墊層采用C20混凝土;M7.5水泥砂漿臥底,配比控制,現場設磅秤,按每袋水泥重量,稱砂石水的重量,砂石水各設標準桶計量。

    ②人工按放線位置安裝路緣石。安裝前,基礎要先清理干凈,并保持濕潤。安裝時,先用線繩控制路緣石的直順度,再用水平尺進行檢查,安裝合格后及時采用C20混凝土進行后背澆筑。路緣石砌筑應平順,相鄰花崗巖路緣石縫用4mm厚鐵板或塑料板控制,相鄰混凝土路緣石縫用8mm厚鐵板或塑料板控制,相鄰路緣石的縫隙應均勻一致,路緣石與路面無縫隙、不漏水。

    ③花崗巖路緣石縫寬為5mm。

    ④事先計算好每段路口路緣石塊數,砌筑時,路段短時由一側路口切點安砌到另一側路口切點;路段長時,由中間向兩端鋪砌與路口異型緣石接順。路口緣石按等高線坡化控制。

    ⑤路口、隔離帶端部等曲線段花崗巖路緣石,宜按設計弧形加工預制,單塊長度不得小于70cm。不得使用小標準塊進行拼接。路緣石的安裝速度滿足現場施工的需要,必須在上面層施工之前安裝好。

    ⑥路緣石安裝后檢驗,必須再掛線,調整側石直順、圓滑、平整及高程檢測,每20m檢測一點,當平面及高程超過標準時應進行調整。

    ⑦場地清理:路緣石安裝完畢后,及時對有污染的場地和路面進行清理。

    ⑧已完工的路緣石用塑料薄膜苫蓋,進行成品保護,防止損害及表面污染。

    5、無障礙道口及養護

    ①砌筑路緣石時需根據施工圖設計要求,在斑馬線位置預留盲道出入口。各個路口按照規范做無障礙設施。

    ②在施工時,現場如有出入,應及時與監理、設計單位進行匯報,共同商討解決辦法。

    6、檢測及成品保護

    施工中采用水平尺進行控制,砌筑應穩固,頂面平整,線條直順,曲線圓順,縫寬均勻,無雜物污染,然后采用塑料薄膜覆蓋進行成品保護。

    花崗巖路緣石允許偏差表

    序號

    項目

    允許偏差(mm)

    檢驗頻率

    檢驗方法

    范圍

    點數

    1

    直順度

    ≤10

    100m

    1

    拉20m小線量取最大值

    2

    相鄰塊高差

    ≤3

    20m

    1

    用塞尺量取最大值

    3

    縫寬

    +3

    20m

    1

    用鋼尺量取最大值

    4

    頂面高程

    ±10

    20m

    1

    用水準儀測量

    5

    外露尺寸

    ±10

    20m

    1

    用鋼尺量取最大值

    6

    物理性能指標

    符合設計要求

    100方/每批

    25塊/每批

    按規范

    7、異型緣石施工

    ⑴砌筑異型緣石前,要先對圓弧進行放線,在地面放出標準尺寸圓弧,然后按照大樣圖先進行預裝,與放出的圓弧線進行比較,滿足圓弧后方可進行正式砌筑,如果不滿足圓弧要求,應先用打磨機等機械對緣石進行二次加工,滿足圓弧后方可使用。

    ⑵異型緣石砌筑應從一側開始,順序砌筑,外觀應圓順。

    ⑶路口及人行過街的無障礙緣石坡道頂面應與瀝青砼路面平齊。

    8、材質要求:

    ①花崗巖路緣石頂面采用機切面。

    ②路緣石選用規模大、信譽好、加工設備和技術先進的生產廠家,且廠家供貨必須及時,保證供貨質量。

    施工注意事項

    ⑴路緣石出廠前,進行檢查驗收,滿足設計質量標準后方可使用。

    ⑵測量放線:

    ①先校核道路中線并重新釘立邊樁,在直線部分樁路為10m,在彎道上及路口圓弧為1~5m。

    ②按新釘樁放線,在直線部分可用小線放線,在曲線部分應劃線。在刨槽后安裝前再復核一次,并應測出道牙頂面高程做好標志。

    ③安砌釘樁掛線后,把路緣石沿基礎一側依次排好,砂漿拌好后勻鋪在基礎上,虛厚約2cm,按放線位置安砌路緣石,砌完的路緣石頂面應平整,線條直順,彎道圓滑。

    ⑶養護:道牙的養護期不得少于3天,在此期間內應嚴防碰撞。
